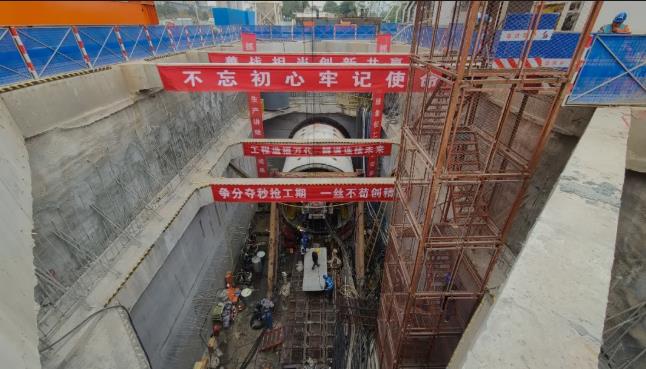

11月4日上午9時,陜建三建集團西安十四運電力改造提升項目西段6m區間首臺盾構機順利始發,同時這也是該項目第三臺盾構機始發,標志著項目西段正式進入隧道區間盾構施工新階段。
此臺盾構機將從西安繞城高速路北側、直線段北三環南側工藝井向東偏北方向始發,先后下穿北三環、老皂明渠后下穿繞城高速后接至另一個工藝井。整體大致呈西-東偏北走向,開挖斷面直徑6.0m,掘進總里程為1049.719m。本區間穿越的北三環、繞城高速等路面交通較為繁忙,區間內地下管線密集,區間隧道盾構施工安全風險高,施工難度大。
該區間前期曾受到排水渠道不暢的影響,集團公司發揮聯合作戰專業優勢,部署集團安裝公司緊急架設排水管道,創下了“一晚上跨越北三環鋼構橋主體施工”、“25天完成一萬四千米排水管道施工”等一系列佳績,給后續排水正常運行創造了良好的條件,同時給本次盾構機順利始發打下了堅實的基礎。
項目始發的前兩臺盾構機自掘進施工以來運行正常,分體始發高效,工作效率比原計劃有所提高,現已掘進50余環。雖然本次12#工藝井始發是項目第三臺盾構機始發,但為了為保證盾構機安全、順利始發,項目經理部堅持不斷優化完善盾構施工方案,對于重大危險源和風險點邀請專家進行現場論證評審,對各風險點進行周密分析和充分論證。優化專項施工方案和各項應急預案,有針對性進行應急演練,為盾構機順利始發掘進,提供了可靠的技術保障,有序完成了盾構機及配套設施調試,盾構機聯合驗收、洞門鑿除、負環拼裝等工作,確保了此次盾構順利始發。
|
